Ce qu’il faut savoir sur la viabilisation d’un terrain
- Le certificat d’urbanisme reste valable 18 mois à compter de sa délivrance.
- Un permis de construire pour une maison individuelle s’instruit en 2 mois hors secteur protégé.
- La loi impose de raccorder le terrain aux réseaux publics dans les deux ans suivant leur création.
- En lotissement, le terrain est vendu déjà viabilisé ; hors lotissement, la charge revient à l’acheteur.
- Cette stabilité des règles vient du Code de l’urbanisme, article L410-1.
5 faits vérifiés4 sourcesmis à jour le 25 août 2026
Le certificat d’urbanisme
Il te dit ce que ton terrain autorise, et fige ces règles pendant 18 mois.
Les démarches administratives
Mairie, PLU, permis de construire : rien ne se lance sans ces feux verts.
Les raccordements aux réseaux
Eau, électricité, télécom, assainissement : chaque gestionnaire a son délai.
Le coût à anticiper
La facture grimpe vite selon la distance aux réseaux existants.
Un certificat d’urbanisme signé ne vaut que 18 mois. Je le vérifie systématiquement avant de commenter un projet de construction : au-delà de ce délai, les règles d’urbanisme peuvent changer, et le projet avec elles. Avant de poser une offre sur un terrain, cette pièce mérite ta première attention.
Par où commencer pour viabiliser ton terrain ?
Avant tout chantier, passe par la mairie. Une demande de certificat d’urbanisme t’indique si le terrain est constructible, quelles règles du PLU s’appliquent, et les servitudes éventuelles. Ce document engage la commune : les règles qu’il constate restent stables pendant 18 mois, et la fiscalité applicable ne peut plus changer contre toi pendant cette période, sauf raison de sécurité ou de salubrité publique.

Cette stabilité vient de l’article L410-1 du Code de l’urbanisme. Si ton projet est assez précis, demande directement un certificat opérationnel : il confirme que la construction visée est réalisable sur ce terrain, pas seulement les règles générales. Sache aussi que ce permis couvre la maison comme ses annexes, y compris un garage en ossature bois construit en même temps.
💡 Demande toujours le certificat d’urbanisme avant de signer : il te dit noir sur blanc ce que ton terrain autorise, pour 18 mois.
Terrain viabilisé, terrain constructible : la différence
Un terrain constructible n’est pas forcément viabilisé. Selon l’ANIL, un terrain viabilisé dispose déjà de l’alimentation en eau, en électricité, en gaz, en téléphone, et de l’évacuation des eaux usées. Un terrain hors lotissement peut très bien être constructible sur le papier et totalement nu sur le terrain : à toi de vérifier, réseau par réseau, avant de signer.
Quels raccordements prévoir sur ton terrain ?
Quatre réseaux structurent la viabilisation : l’eau potable, l’électricité, les télécoms et l’assainissement. Pour l’eau, le service des eaux de ta commune instruit la demande. Pour l’électricité, c’est le gestionnaire du réseau, Enedis, qui réalise le branchement jusqu’à ton compteur. Une fois ce compteur posé, le réglage d’un contacteur jour nuit Linky permet de profiter des heures creuses dès l’emménagement.

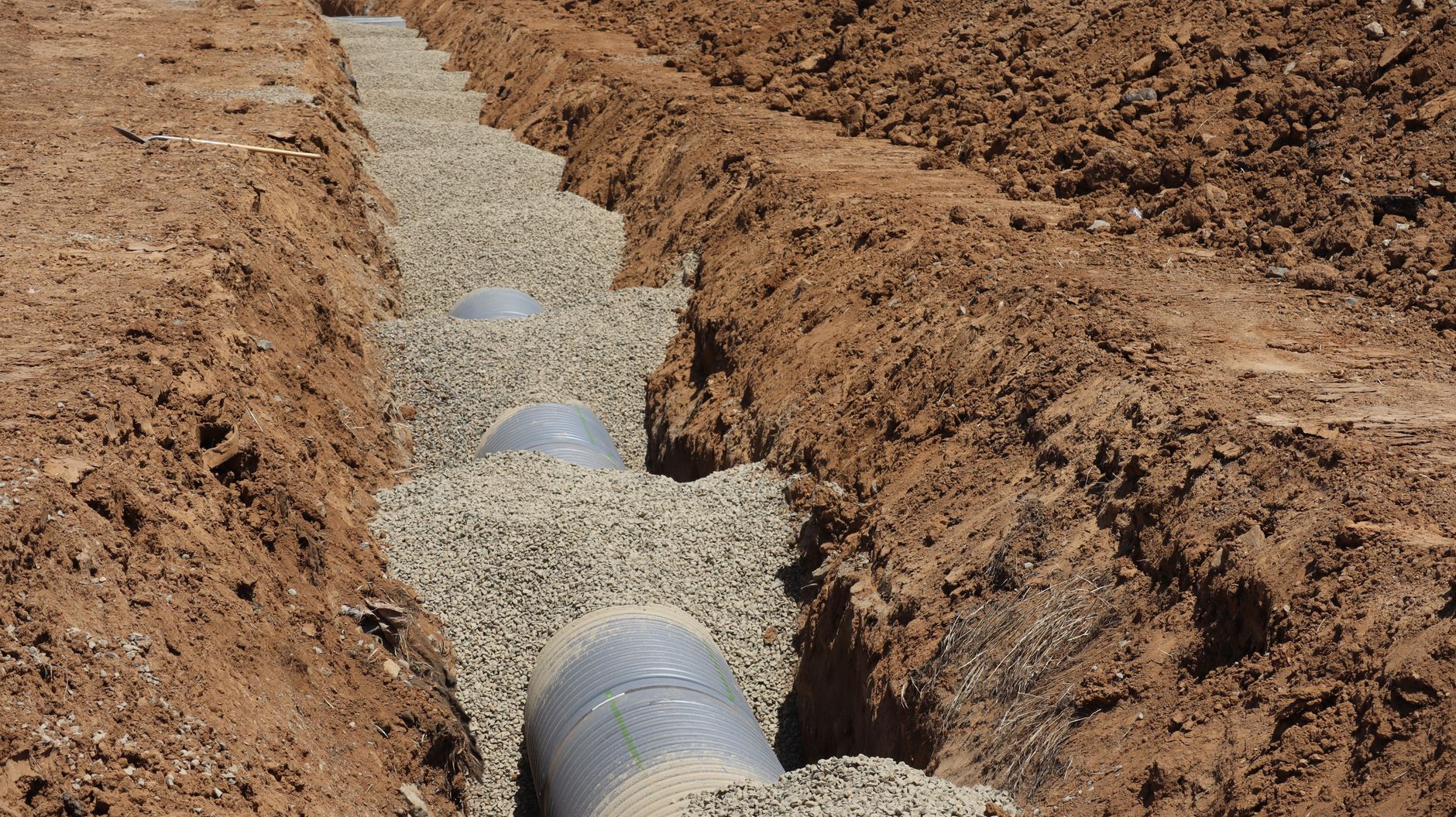

Pour l’assainissement, deux cas : le tout-à-l’égout si le réseau collectif passe à proximité, ou une installation individuelle sinon. Dans les deux cas, la loi impose le raccordement aux réseaux publics dans les deux ans suivant leur création, même si une installation non collective est déjà en place.
Avant de contacter chaque gestionnaire, réunis ces éléments :
- le plan de situation du terrain,
- le certificat d’urbanisme en cours de validité,
- un relevé de la distance aux réseaux existants,
- le nom du propriétaire si le terrain n’est pas encore acheté.
Combien coûte la viabilisation d’un terrain ?
Le prix dépend presque uniquement d’un facteur : la distance entre ton terrain et les réseaux existants. En lotissement, l’aménageur intègre ces coûts dans le prix de vente, le terrain arrive prêt à construire. Hors lotissement, chaque raccordement se facture séparément, et c’est toi qui règles l’intégralité du branchement entre la maison et les réseaux en limite de propriété, selon l’ANIL. Je te conseille de chiffrer l’électricité et l’eau en premier : ce sont les deux raccordements qui bloquent le plus souvent un chantier s’ils traînent.
| Réseau | Interlocuteur | Qui paie en terrain diffus |
|---|---|---|
| Eau potable | Service des eaux de la commune | L’acheteur |
| Électricité | Enedis | L’acheteur |
| Assainissement collectif | Service public d’assainissement | L’acheteur, sous deux ans |
| Terrain en lotissement | Aménageur | Inclus dans le prix de vente |
⚠️ Le piège classique : acheter un terrain bon marché sans vérifier s’il est viabilisé, puis découvrir des milliers d’euros de raccordements à ta charge.
Demande un devis écrit à chaque gestionnaire avant de t’engager sur le terrain : certains raccordements coûtent plusieurs milliers d’euros dès que la distance dépasse quelques dizaines de mètres. Les devis de travaux publics se réfèrent parfois à l’indice TP01 pour actualiser leurs tarifs d’une année sur l’autre : garde cette référence en tête si un chiffrage te semble avoir vieilli depuis ta première visite du terrain.
Quels délais prévoir, réseau par réseau ?
Les délais varient bien plus que le prix d’un dossier à l’autre. Le certificat d’urbanisme reste opposable 18 mois, prolongeable d’un an sur simple demande déposée deux mois avant l’échéance. Le permis de construire d’une maison individuelle, lui, s’instruit en 2 mois hors secteur protégé, 3 mois à proximité d’un monument historique. Compte ensuite le temps propre à chaque gestionnaire de réseau pour étudier puis réaliser le branchement : mieux vaut demander ce calendrier dès le premier contact, terrain par terrain, pour ne pas bloquer un chantier une fois les autorisations en poche. Je considère le certificat d’urbanisme comme la pièce la plus sous-estimée du dossier : gratuite, elle t’évite pourtant bien des mauvaises surprises sur ton calendrier.

Une fois ces raccordements en place, le chantier peut filer jusqu’au hors d’eau hors d’air sans attendre davantage. C’est souvent ce calendrier des réseaux, plus que les travaux eux-mêmes, qui fixe la date réelle de démarrage.
FAQ sur la viabilisation d’un terrain
Combien coûte réellement la viabilisation d’un terrain ?
Hors lotissement, selon l’ANIL, c’est toi qui règles l’intégralité du branchement entre la maison et les réseaux en limite de propriété. En lotissement, ce coût est déjà intégré au prix de vente fixé par l’aménageur.
Peux-tu viabiliser un terrain sans permis de construire ?
Oui : le certificat d’urbanisme et les raccordements sont des démarches distinctes du permis. Le certificat, valable 18 mois selon le Code de l’urbanisme, te dit d’abord si le terrain est constructible, avant même de déposer un permis.
Qui réalise concrètement les travaux de raccordement ?
Chaque réseau a son interlocuteur : Enedis pour l’électricité, le service des eaux de la commune pour l’eau potable, un opérateur télécom pour la fibre, et souvent une entreprise de terrassement pour creuser les tranchées.
Que couvre exactement la viabilisation d’un terrain ?
Selon l’ANIL, un terrain viabilisé dispose de l’alimentation en eau, en gaz, en électricité, en téléphone, et de l’évacuation des eaux usées. L’absence d’un seul de ces raccordements suffit à le classer non viabilisé.
Estime le surcoût selon la distance au réseau
Distance estimée : 20 m
Sources
